山东日照港作为北方重要的综合性港口,承担着大宗货物装卸、转运等核心业务,港口内装卸设备、照明、办公等用电点位分散,用电负荷大且波动明显。为破解传统人工抄表效率低、计量误差大、能耗管控难等痛点,适配港口智能化、绿色化发展需求,日照港搭建专属电能计量系统,实现港口用电的数字化、精细化管控,为港口高质量发展注入动力。



电能计量系统施工流程:
一、施工准备阶段
现场勘察与风险识别:联合多部门核对配电室空间、母排参数、接地网阻值等信息,不符项48小时内发起设计变更。
图纸深化与BIM碰撞:建立1:1三维模型完成碰撞检查,深化图需经供电局计量室书面确认。
设备开箱与预检:通知属地计量院到场核验强制检定设备,全程录像存档至竣工后5年。
编制专项施工方案:划分独立流水段,明确机具配置、进度节点和风险应急预案。
二、基础与预埋阶段
基础型钢制作:选用10#热轧槽钢,除锈刷漆后控制水平度,全长偏差≤3mm。
预埋接地极:预埋铜排与主接地网两点焊接,接地电阻≤0.1Ω。
二次灌浆:采用C25无收缩灌浆料,分层捣实,养护72小时内禁止上人上设备。

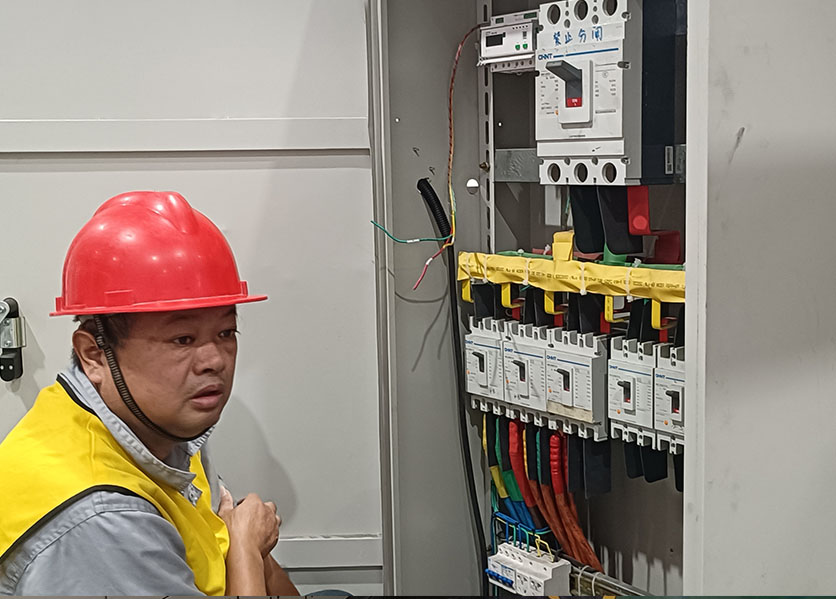

三、设备安装阶段
计量柜就位:按指定顺序搬运柜体,控制垂直度≤1.5mm/m,柜间接缝≤1.5mm。
母排搭接:镀银层厚度≥8μm,按国标力矩紧固螺栓,塞尺塞入深度≤4mm。
CT、PT安装:CT二次回路可靠短接防开路,PT二次回路加绝缘挡板防短路。
四、电缆敷设与接线阶段
一次电缆敷设:选用阻燃电缆,冷缩电缆头定位误差≤2mm,压接后外径变形量≤0.15D。
二次电缆敷设:独立敷设于封闭铜线槽,屏蔽层单端接地,做好与一次电缆的隔离防护。
光纤通信熔接:单模光纤熔接损耗≤0.05dB/点,全程衰耗≤0.3dB,双向测试曲线存档。
五、系统调试阶段
绝缘测试:一次回路用2.5kV兆欧表,绝缘电阻≥500MΩ;二次回路用500V兆欧表,绝缘电阻≥20MΩ。

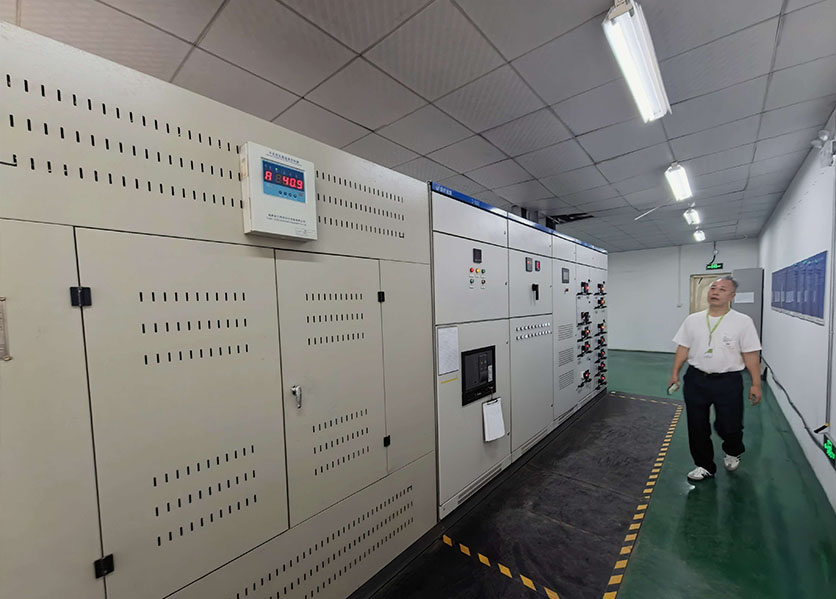

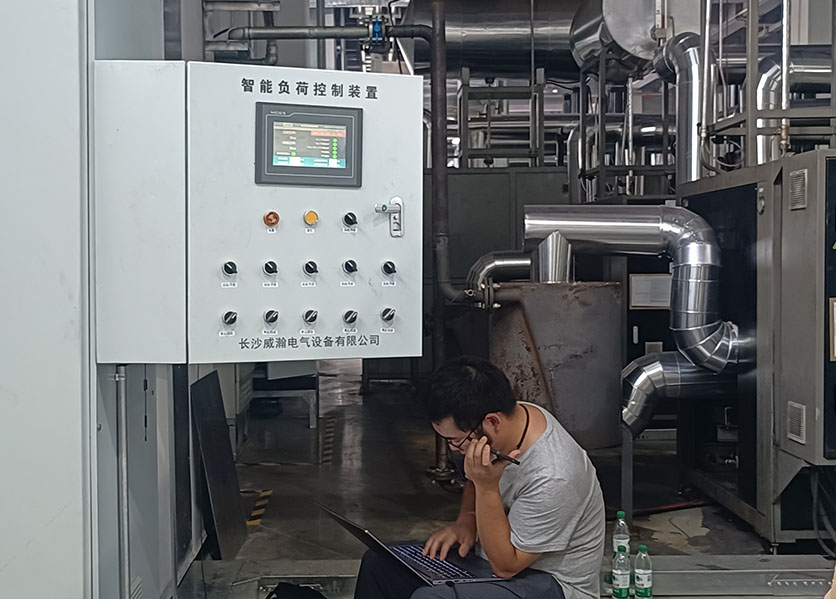

功能联调:完成数据采集、传输、主站对接全流程测试,验证数据准确性和系统稳定性。
竣工验收:邀请供电部门、计量检定机构到场核验,资料齐全后完成项目交付。
